Passer au contenu principal

Expatrié : préparer votre retour en France et rénover votre bien à distance

Vous êtes installé à Singapour, Hong Kong ou Dubaï, et la décision est prise : vous rentrez. La date est posée — souvent une rentrée scolaire ou une prise de poste. Un appartement grenoblois vous attend, vide depuis trois ans ou tout juste signé chez le notaire à distance. Il faut le rénover. Et vous êtes à dix mille kilomètres.

Ce qui empêche de dormir, ce n’est pas le chantier. C’est de ne rien pouvoir vérifier soi-même : confier de l’argent à des gens jamais rencontrés, pour un résultat qu’on ne verra qu’à l’atterrissage, et tenir une date qui, elle, ne bouge pas. Voici comment nous procédons sur ce type de projet.

Attendre d’être rentré pour rénover, c’est souvent payer deux fois


Quand vous achetez en France depuis l’étranger, votre prêt court immédiatement, pendant que vous payez toujours votre loyer sur place. Deux logements en parallèle, déjà.

Attendez d’être rentré pour lancer les travaux, et vous ajoutez une troisième couche : un logement temporaire le temps du chantier, puis un second déménagement vers le définitif — le prêt continuant de tomber pendant tout ce temps.

Rénover pendant que vous êtes encore expatrié inverse la logique. Les travaux se déroulent sur une période où vous payez de toute façon votre logement à l’étranger, et le jour de l’atterrissage, vous entrez dans un bien fini. Pas de transition, pas de double déménagement. Moins une question de confort qu’un calcul de bon sens — et souvent ce qui fait basculer la décision.

Le vrai défi n’est pas les travaux, c’est de piloter de loin


À distance, les deux choses qu’un particulier maîtrise le moins sont coordonner plusieurs corps de métier et valider un résultat qu’on ne voit pas.

Gérer des artisans en direct est déjà exigeant sur place : relances, arbitrages quand deux interventions se chevauchent, réception. Avec sept heures de décalage, cela devient intenable. Quand un imprévu surgit sur le chantier à 11 h à Grenoble, vous dormez à Singapour.

S’ajoute un décalage de perception fréquent : on sous-estime le temps de l’enchaînement complet — concevoir, chiffrer, commander les matériaux, puis réaliser. Ce n’est pas le chantier seul qui prend du temps, c’est tout ce qui le précède. D’où l’importance de s’y prendre tôt.

Avant de rénover : faire expertiser le bâti par quelqu’un qui est de votre côté


Lors d’une visite, l’agent immobilier qui vous ouvre la porte est missionné par le vendeur. Ce n’est pas un reproche, c’est sa fonction — mais cela veut dire qu’au moment de décider, personne ne regarde le bien dans votre intérêt.

C’est notre rôle. Quand nous visitons pour vous, nous réalisons un scan 3D et des relevés d’humidité, nous traquons les remontées capillaires, les fissures, les signes de l’état réel du gros œuvre, et nous contrôlons électricité, plomberie et chauffage. L’objectif : un diagnostic sur la solidité et la remise en état du bien, avant de chiffrer les travaux que vous souhaitez.

Des mauvaises surprises, il y en a presque toujours, et souvent les mêmes : une humidité cachée derrière un doublage, une électricité non conforme sous des finitions récentes. C’est là que l’œil d’un ingénieur fait la différence : une fissure n’est pas l’autre, et Nicolas, dix-huit ans de bâtiment côté gros œuvre, sait distinguer le simple retrait sans gravité du désordre structurel qui change tout le projet. Notre travail est de pointer ces points noir sur blanc, avant que vous ne soyez engagé.

C’est pourquoi nous intervenons volontiers avant la signature, si vous nous contactez à temps. L’analyse du bâti devient alors décisive pour votre achat : elle vous dit si le prix colle à l’état réel, et ce que la remise en état coûtera vraiment.

Concevoir votre rénovation ensemble, par écran interposé


« Comment choisir une cuisine ou un carrelage sans les voir ? » L’inquiétude revient souvent, mais c’est rarement le point de blocage. Habituée au numérique, cette clientèle décide très bien sur catalogue, photo et fiche technique.

Concrètement, à distance :

  • L’atelier de conception participatif, mené habituellement en présentiel, se tient en visio : nous vous envoyer tout le kit de conception pour réaliser l’atelier en miroir.
  • L’application Anaka, la même que pour nos clients en France, vous donne accès au projet, aux documents et à l’avancement.
  • Un groupe WhatsApp dédié, redoutablement efficace pour les échanges du quotidien.

A distance, il faut généralement deux à trois visios pour caler la conception idéale, contre une seule séance en présentiel. L’écran et le décalage horaire imposent ce rythme. Nous le prévoyons dans le calendrier ; la qualité du résultat, elle, ne change pas.

Rétroplanning d’un retour

De votre décision au jour de l’atterrissage

Le calendrier se lit à l’envers : on part de votre date d’arrivée, et on remonte pour savoir quand nous contacter. Plus tôt vous le faites, plus nous absorbons les aléas sans toucher à cette date.

J − 6 à 12 mois
Premier échange & expertise du bâti
Visio de cadrage, puis visite et diagnostic du bien — y compris avant la signature d’un achat.
J − 4 à 6 mois
Conception & signature
Atelier participatif en visio (2 à 3 séances), chiffrage stabilisé, contrat signé électroniquement.
J − 3,5 mois
Démarrage du chantier
Suivi en continu depuis l’étranger : appli Anaka, photos d’avancement, groupe WhatsApp.
J − 2 semaines
Finitions & marge de sécurité
Dernières finitions et temps tampon prévu au planning, pour ne jamais jouer la date au plus juste.
Jour J
Réception & emménagement
Vous signez le procès-verbal, récupérez les clés et entrez directement dans un bien fini.

Rétroplanning indicatif. Chaque projet ajuste ces jalons selon l’ampleur des travaux et la disponibilité des matériaux — nous calons les délais réels avec vous dès le premier échange.

Un seul contrat, une seule date : ce que le clé en main change quand on est loin


C’est là que notre métier de contractant général prend tout son sens pour un expatrié. Un seul devis, une seule facture, un seul interlocuteur. Vous ne coordonnez personne : nous orchestrons les corps de métier, gérons les arbitrages et portons les imprévus — y compris ceux qui surgissent pendant que vous dormez.

Surtout, nous sommes tenus à une obligation de résultat, là où un maître d’œuvre n’a qu’une obligation de moyens. Nous nous engageons contractuellement sur le prix, le délai et le résultat. Quand votre date d’arrivée est fixée, c’est cet engagement qui la sécurise.

Tout est pensé pour la distance : contrat signé par signature électronique, et deux interlocuteurs identifiés plutôt qu’un standard anonyme — Nicolas, ingénieur Arts et Métiers, dix-huit ans de bâtiment, sur la technique ; Solveig sur l’administratif, le juridique et la relation client. Pour la réception, la plupart de nos clients s’organisent pour être présents le jour J : réception standard, signature du procès-verbal, et vous récupérez les clés d’un bien terminé.

Vos garanties, et un paiement qui suit le chantier


La vraie question, quand on engage des travaux de loin : et si ça se passe mal alors que je suis à l’autre bout du monde ?

Nos chantiers sont couverts par les garanties légales du bâtiment, et l’entreprise est certifiée RGE Qualitel — un label délivré par un organisme indépendant, qui atteste de notre sérieux technique et donne accès aux dispositifs d’aide à la rénovation. Ce que chaque garantie protège, simplement :

  • Garantie de parfait achèvement : pendant un an après la réception, nous reprenons tout désordre signalé.
  • Garantie biennale (bon fonctionnement) : deux ans sur les équipements dissociables — robinetterie, volets, tout ce qui s’enlève sans abîmer le bâti.
  • Garantie décennale : dix ans sur tout dommage compromettant la solidité de l’ouvrage ou le rendant impropre à son usage.
  • Responsabilité civile professionnelle : les dommages causés à des tiers pendant le chantier.

Un mot sur la dommage-ouvrage, précieuse dans votre cas : elle préfinance une réparation relevant de la décennale sans attendre qu’on établisse les responsabilités. On répare d’abord, on règle les responsabilités ensuite. Pour qui ne veut surtout pas gérer un litige depuis l’étranger, c’est une vraie tranquillité.

Côté paiement, la logique est celle d’un engagement progressif.

Tout commence par une phase de conception : choix des matériaux et de l’aménagement, chiffrage mis à jour au fil de l’eau, jusqu’à un projet complet où vous savez précisément ce que vous achetez. Ce n’est qu’ensuite qu’on passe au contrat de travaux : un acompte de départ, puis un échéancier mensuel calé sur le planning réel d’exécution. Vous ne payez pas pour une promesse, mais pour du chantier qui avance — le pendant naturel de l’obligation de résultat. Le tout dématérialisé, par virement, sans particularité depuis l’étranger.

Comparatif

Trois façons de rénover son bien à distance

Gérer les artisans en direct Confier à un proche Recommandé
Clé en main Anaka
Coordination des corps de métier À votre charge, depuis un autre fuseau horaire Déléguée à un tiers non professionnel Entièrement orchestrée par Anaka
Qui regarde le bâti dans votre intérêt Personne avant travaux (l’agent est mandaté par le vendeur) Selon ses compétences techniques Diagnostic d’ingénieur, de votre côté, dès avant l’achat
Visibilité sur l’avancement Photos et nouvelles au cas par cas Variable selon sa disponibilité Appli de suivi, photos et WhatsApp, en continu
Imprévus à arbitrer malgré le décalage horaire Vous tranchez, souvent en pleine nuit Le tiers décide à votre place Pris en charge dans le cadre du contrat
Engagement sur la date de livraison Aucun engagement global Aucun engagement Date garantie (obligation de résultat)
Devis & facturation Multiples, à recoller vous-même Multiples Un seul devis, une seule facture
Charge mentale pour vous Élevée Reportée sur un proche Réduite au minimum

Comparatif établi à partir de ce que nous observons sur nos chantiers. Chaque situation est différente — l’idée est d’éclairer votre choix, pas de trancher à votre place.

Ce qu’on observe sur les retours d’expatriés


Nos clients expatriés nous contactent en général six mois à un an avant le retour. Bon réflexe, mais les plannings restent serrés : tenir la date de rentrée demande de la réactivité de notre part.

Le piège récurrent : viser une livraison « pile le jour de l’arrivée », sans marge. Ou lancer les travaux avant d’avoir diagnostiqué le bâti, puis découvrir un problème de structure ou de réseau qui décale tout. Dans les deux cas, c’est la date qui trinque. Notre conseil tient en une ligne : contactez-nous tôt, et laissez-nous caler le rétroplanning sur votre atterrissage avec une vraie marge.

Reste un sujet qu’on aborde presque à chaque retour : l’écart entre le logement quitté et le bâti grenoblois. Après des années dans du neuf à l’étranger, souvent vaste et climatisé, on retrouve une copropriété ancienne du centre ou une maison du Grésivaudan, avec ses menuiseries d’époque, ses réseaux vieillissants et son isolation à reprendre pour le climat alpin.

Il y a aussi des évidences d’ailleurs qui n’en sont pas ici, et qu’il faut expliquer. La climatisation, par exemple : un acquis dans beaucoup de pays, mais ni systématique ni toujours adaptée au bâti ancien français. Ou le carrelage : matériau presque banal dans bien des régions du monde, alors qu’en France il reste un poste assez coûteux. Une partie de notre travail consiste à lever ces malentendus en amont, pour que le projet colle à la réalité française plutôt qu’à des repères pris ailleurs. C’est le parc que nous rénovons au quotidien ; autant le regarder avec les bons yeux dès le départ.

Et si on en parlait ?


Vous préparez votre retour et vous avez un bien à rénover, voire à acheter à distance ? Le plus simple est d’en discuter de vive voix, où que vous soyez.

  • Un premier échange en visio pour cadrer votre projet et le caler sur votre date de retour : parlons de votre projet.
  • Une expertise du bâti avant de signer, si vous hésitez encore sur un bien : nous regardons le bien dans votre intérêt et vous disons ce qu’il en est vraiment.

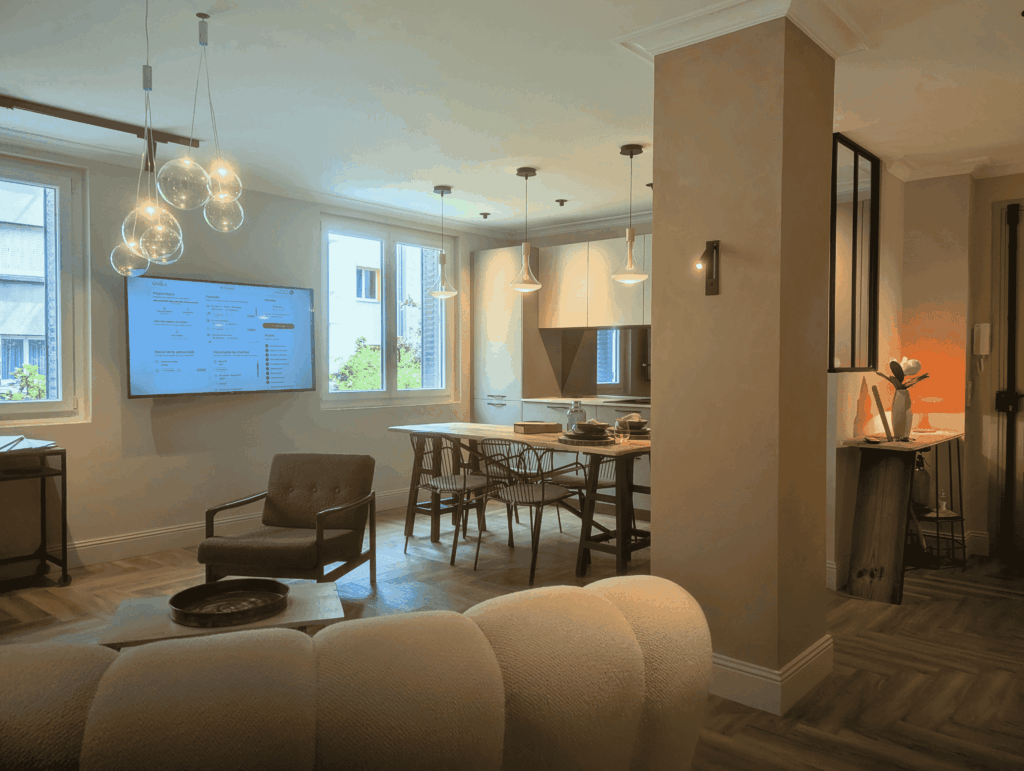

  • Une visite de notre showroom, en présentiel quand vous passez en France, ou en visio depuis l’étranger : un appartement entièrement rénové où nous vivons avec nos propres choix de matériaux.

Vous rentrez. Nous nous occupons du reste, pour que le jour où vous posez vos valises, vous soyez déjà chez vous.

Faire une partie soi-même, nous confier le reste : comment ça se passe vraiment

Il arrive presque chaque mois qu’un client pose sa question dès le premier rendez-vous, avant même qu’on ait parlé budget : « La peinture, je la ferai moi-même. Et la démolition, je m’en occupe. Vous gérez le reste, c’est possible ? »

Oui, c’est possible. C’est même une part importante des chantiers qu’on mène. La vraie question n’est pas « peut-on ? » mais : comment articuler ce que vous faites de vos mains avec un contrat clé en main, sans casser le planning, sans brouiller les responsabilités, et sans que personne ne se renvoie la balle au premier souci ?

C’est tout l’objet de cet article. Parce qu’on ne vous laisse jamais dans le vide, même sur le lot que vous réalisez seul.

D’abord, pourquoi vous voulez faire vous-même


Deux moteurs très différents amènent à cette demande, et ils n’appellent pas les mêmes choix.

Le premier, c’est le budget. Les coûts travaux ont grimpé, et faire une partie soi-même semble la façon évidente de dépenser moins. Intuition légitime — à condition de regarder froidement où le gain est réel, et où il est illusoire. On y revient, car le calcul est plus subtil qu’il n’y paraît.

Le second, c’est le plaisir. Beaucoup de propriétaires ne cherchent pas à économiser : ils veulent mettre les mains dans leur propre lieu de vie. Peindre soi-même le mur de la chambre, finir sa salle de bain, garder le lien qu’on a avec un espace qu’on a façonné. Ce n’est pas un calcul à optimiser, c’est un désir à respecter.

Notre rôle n’est pas de tout vouloir prendre. C’est de vous dire : gardez la part qui vous fait plaisir ou qui vous fait vraiment économiser, et laissez-nous sécuriser le reste. Toute la question est de savoir quelle part — et elle se tranche avec deux règles simples : vous intervenez sur le chantier, et comment. Les voici.

Règle n°1 — Le bon endroit : le chemin critique


Sur un chantier, les lots s’enchaînent dans un ordre précis. Pour un appartement, le déroulé classique : démolition → placo → carrelage → sols → peinture → menuiseries, avec les interventions ponctuelles de plomberie et d’électricité au milieu. C’est le chemin critique : la chaîne de tâches qui conditionne toute la suite. Un maillon en retard, et tout ce qui suit recule d’autant.

D’où la première règle :

Vous pouvez prendre le début et la fin. Jamais le milieu.

Les lots s’enchaînent en chaîne : chacun attend que le précédent soit fini. Regardez ce qui se passe quand un maillon du milieu prend du retard.

À vous possible Notre zone Dépendance (fin → début)
Semaine 1 Semaine 2 Semaine 3 Semaine 4
Démolition
Démolition
Placo
Placo +2 sem.
Plomberie & élec
Incorporations
Carrelage
Carrelage
Sols
Sols
Peinture
Peinture & finitions
Menuiseries
Menuiseries

Un retard sur un lot du milieu — ici le placo — décale tout ce qui suit, jusqu’à votre peinture et la livraison. C’est pour ça qu’on tient cette zone.

Le cas à part : une pièce finie en tout dernier et isolée — la salle de bain, par exemple — sort de cette chaîne. Plus rien ne dépend d’elle : son carrelage peut alors vous revenir.

Le début (la démolition) et la fin (peinture, finitions, une pièce que vous terminez vous-même) sont des extrémités. Un retard de votre part s’y absorbe sans bloquer la chaîne d’artisans derrière vous : vous avez de la marge, et l’erreur s’y rattrape.

Le milieu, lui, est intouchable — pas par méfiance, mais pour trois raisons qui se rejoignent :

  • Planning : un retard sur le placo ou les incorporations décale le carrelage, donc les sols, donc la peinture, donc la livraison.
  • Responsabilité : au milieu, les lots s’imbriquent ; impossible de dire ensuite qui a tenu le délai et qui a mal exécuté.
  • Garantie : ces lots engagent la décennale et la sécurité, et on ne garantit que ce qu’on réalise entièrement.

Voilà pourquoi on tient le ventre mou du chantier et qu’on vous laisse les deux bouts. Ce n’est pas de la rétention, c’est de la physique de planning.

LotOn vous le laisse ?Le vrai gainLe point de vigilance
DémolitionOuiÉconomie de main-d’œuvre réelle, le geste le plus accessible.Comptez 2 à 3 semaines là où nous mettons 2 à 3 jours. Évacuation des gravats à organiser.
Peinture & finitionsOui, en entierPoste accessible et gratifiant, idéal pour mettre les mains.Tout le lot ou rien : on ne prépare pas les supports pour vous laisser finir. La préparation fait l’essentiel du résultat.
Sols (pose finition)SouventGain correct si vous êtes un peu outillé et patient.Doit s’insérer après nos lots techniques : question de planning, pas de compétence.
Façades de placards, menuiseries décoOuiPersonnalisation totale et budget maîtrisé.Prises de cotes précises et délais fournisseur à anticiper.
Salle de bain « finie par vous »Oui, sur support brutMaîtrise complète de la finition d’une pièce entière.On livre le placo / mur brut. Étanchéité, carrelage et sanitaires à 100 % à vous — donc sous votre garantie.
Plomberie, élec, étanchéité, incorporationsNonDécennale et sécurité : on ne livre jamais un demi-ouvrage.

Notre règle : on garantit ce qu’on réalise entièrement. Jamais une moitié.

Les configurations qu’on voit le plus souvent : un client qui prend la démolition, reprend la peinture et les sols, gère ses façades de placards ou ses menuiseries déco. Ou — cas plus engageant — un client qui nous confie toutes les grosses installations et finit ensuite une pièce entière de ses mains, typiquement la salle de bain. Ce cas mérite une précision, car il semble contredire la règle.

Le cas de la pièce isolée

Dans le déroulé général, le carrelage est au milieu : on ne vous le laisse pas. Alors comment un client peut-il carreler lui-même sa salle de bain ?

Parce qu’une pièce finie en tout dernier, isolée du reste, sort du chemin critique. Plus rien ne dépend d’elle derrière. On réalise tout le chantier, on termine notre part, et cette pièce devient une poche autonome que vous prenez à la fin, à votre rythme. Le carrelage qui conditionne la suite des travaux, lui, reste à nous. Même règle, donc : ce qui est au milieu de la chaîne nous revient ; ce qui en sort peut vous revenir.

Faire soi-même n’est pas faire seul

Quand vous prenez la démolition en charge, on ne vous dit pas « débrouillez-vous, on verra à la fin ». On vous accompagne :

  • Un cahier des charges en amont : vous savez précisément ce qui doit tomber, ce qui doit rester, comment laisser les supports. Vous ne démolissez pas à l’aveugle.
  • Une à deux visites pendant les travaux : on corrige en cours de route, pas à la fin quand il est trop tard.
  • Une réception à la fin : on valide ensemble que tout est conforme, on liste ce qu’il reste éventuellement à reprendre, puis on reprend le chantier en main.

Résultat : même le lot que vous réalisez seul a un avant, un pendant et un après. Une frontière de responsabilité nette et documentée. Personne ne se renvoie la balle.

Règle n°2 — Le lot entier, jamais à moitié


La deuxième règle est encore plus simple : on ne réalise jamais la moitié d’un lot. Deux exemples le montrent.

La salle de bain. Quand vous la finissez vous-même, on fait les incorporations, on met tout en place, et on vous livre le support brut — placo neuf ou mur existant. À vous ensuite l’étanchéité, le carrelage, les sanitaires, la peinture. Pourquoi ne pas poser l’étanchéité prête à carreler pour vous faciliter la tâche ? Parce qu’une étanchéité que nous poserions, recouverte par un autre, crée la pire des zones : en cas d’infiltration, la faute à qui ? Celui qui a étanché, ou celui qui a carrelé par-dessus ? Impossible à trancher.

La peinture. Même logique : on ne prépare jamais les supports pour vous laisser appliquer la finition. La préparation, c’est le gros du travail et le gros du risque ; des reprises sont souvent nécessaires pendant la finition. Si la couche finale est posée par un autre, on ne peut plus distinguer un défaut de préparation d’une mauvaise application. Donc : soit on fait la peinture en entier, soit on ne la fait pas.

Cette règle protège trois personnes à la fois :

  • Vous : votre garantie est nette, ce qui est à vous est entièrement à vous.
  • Nous : on ne garantit que ce qu’on maîtrise de bout en bout.
  • Nos artisans, et on en parle rarement : demander à un peintre de finir sur une préparation qu’il n’a pas faite, c’est lui faire porter un défaut qui n’est pas le sien. Refuser les demi-lots, c’est ne pas mettre nos compagnons dans une position intenable.

Tout découle d’un seul principe : Anaka ne garantit que ce qu’elle réalise. Là où vos mains s’arrêtent, notre garantie s’arrête. Plus exigeant qu’un vague « on s’arrange » — mais c’est la seule façon honnête de procéder.

Le piège classique : le faux calcul d’économie


Venons-en au moteur budget, parce qu’il mérite qu’on soit francs. Faire soi-même économise réellement la main-d’œuvre sur les lots concernés. Mais deux coûts cachés rognent ce gain, et personne ne les anticipe :

  • La TVA. Vos matériaux achetés au magasin sont à 20 %. Dans un contrat avec nous, ils entrent dans une prestation à 5,5 ou 10 % selon les travaux. Sur un poste matériaux conséquent, l’écart n’est pas anecdotique.
  • Le temps. Faire soi-même, ce n’est pas seulement « poser » : c’est la logistique, l’appro, l’outillage à louer ou acheter, les allers-retours, les heures. Exemple : une purge complète d’appartement nous prend deux à trois jours. Le même client, seul, y passe deux à trois semaines.

Alors comment chiffrer l’économie ? L’aspect financier existe, mais il est partiel. Le vrai arbitrage est aussi humain.

Cochez les lots que vous envisagez de garder. On ne vous sort pas un montant au centime — il se chiffre dans votre devis. On vous montre les deux dimensions que personne ne met côte à côte : l’argent et le temps.

Ce que je garde

Le vrai arbitrage

Cochez un lot pour voir ce qu’il pèse, en argent comme en temps.

Et c’est là que les deux moteurs se rejoignent. Pour économiser, regardez les deux colonnes : le gain main-d’œuvre d’un côté, le surcoût TVA et le temps de l’autre. Sur certains lots le calcul penche en votre faveur, sur d’autres beaucoup moins. Par plaisir, le temps n’est plus un coût — c’est le but. Le calculateur n’est pas là pour vous dissuader, mais pour décider à découvert.

Pour passer de l’estimation au chiffre réel de votre chantier, notre application affiche le devis par pièce et par lot. Vous voulez savoir si garder la peinture vaut le coup ? On isole le poste, et vous voyez exactement ce que vous récupérez en le prenant à votre charge. Autre chose qu’un total figé sorti d’un logiciel de comptabilité : le chiffre se réorganise selon la question que vous vous posez.

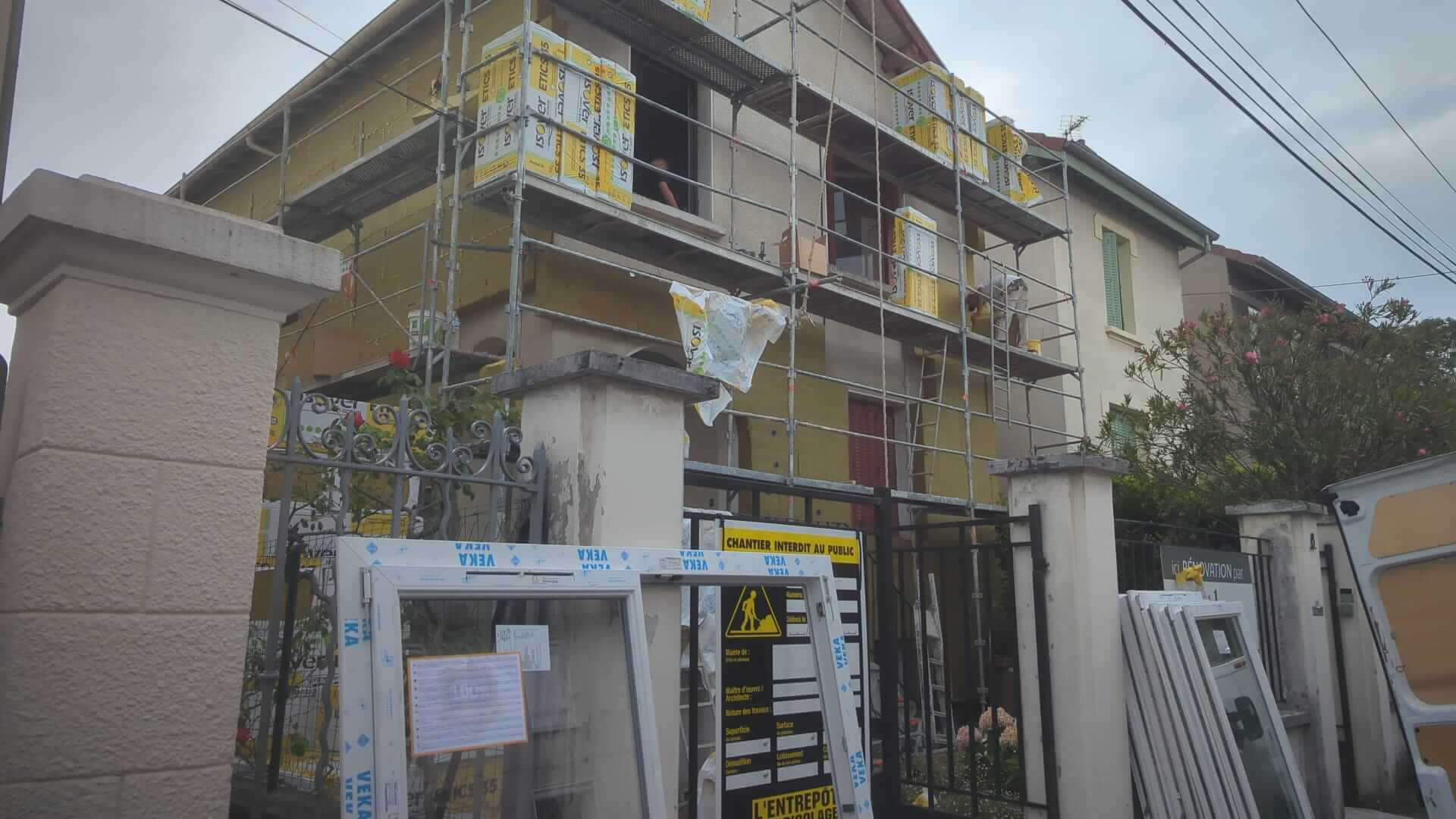

Ce qu’on voit sur le terrain, autour de Grenoble


Le mode hybride fonctionne très bien quand il est cadré dès le départ — et il dérape presque toujours pour la même raison : une décision prise en cours de chantier. « Finalement je ferai aussi le carrelage » lancé une fois la démolition entamée, et tout le séquençage se grippe.

Sur le parc ancien grenoblois — copropriétés du centre, appartements aux supports capricieux — la préparation compte pour l’essentiel du résultat en peinture, bien plus que la pose. C’est souvent là qu’un client motivé sous-estime le travail. Dans les maisons du Grésivaudan, ce sont plutôt l’accès et l’évacuation des gravats qui surprennent.

Notre conseil


Si c’est le budget qui vous motive, concentrez-vous sur la démolition et les finitions : gain le plus réel, risque le plus faible. Méfiez-vous des lots du milieu, où ce que vous croyez économiser, vous le repayez en délai et en reprises.

Si c’est le plaisir, ne le cherchez pas sur les lots techniques où il n’a pas sa place. Mettez-le là où il rend vraiment : peinture, finitions, une pièce que vous vous appropriez entièrement. Une petite imperfection vous appartiendra — sans menacer l’ouvrage.

Et dans tous les cas, une règle d’or : décidez en amont, jamais en cours de route. On décide bien quand on voit clair, et c’est justement à ça que sert l’application : vos arbitrages, devis par pièce et par lot sous les yeux, avant de lancer.

Suivi de travaux rénovation Grenoble - réunion de chantier et contrôle qualité

Délais de rénovation : pourquoi nos chantiers durent 3 mois, pas 6

Une famille acquiert une maison des années 70 à Poisat, dans l’agglomération grenobloise. 130 m² à transformer entièrement. Démolition partielle pour créer un séjour cathédrale, isolation biosourcée, pompe à chaleur gainable, suite parentale à inventer, électricité et plomberie à refaire de A à Z. Le chantier ouvre. Trois mois et demi plus tard, ils reçoivent leurs clés.

3,5 mois. Pour une rénovation complète. La plupart des propriétaires qui découvrent ce délai posent la même question, avec le même ton sceptique : comment c’est possible ?

Cet article répond à cette question. Mais il en commence par une autre, plus importante : pourquoi la durée du chantier devrait peser autant que le prix au moment de comparer vos devis ?

Quand le chantier qui dérape coûte plus cher que le chantier lui-même


Quand on demande des devis pour rénover, on compare les prix. C’est normal. C’est ce qu’on fait pour à peu près tout dans la vie. En rénovation, c’est aussi insuffisant.

Parce qu’il existe un chiffre que personne ne met en face : le coût d’un chantier qui dure plus longtemps que prévu. Et ce coût-là n’a pas qu’une seule dimension.

1 – Le coût financier direct, d’abord.

Vous achetez un appartement avec un prêt relais. Les travaux étaient annoncés pour 4 mois. Six mois plus tard, vous payez encore les intérêts du relais. Ou vous emménagez en retard et continuez à payer votre loyer trois mois supplémentaires. Ou vous êtes investisseur, et chaque mois perdu, c’est un loyer qui ne tombe pas.

2 – Les reprises de travaux, ensuite.

Une cloison fermée trop tôt parce qu’on a oublié de tirer une gaine. Un carrelage à déposer pour rattraper une fuite. Une peinture à refaire après un dégât. Ces reprises ne sont presque jamais facturées en supplément à proprement parler — elles se glissent dans les avenants, dans les « petits suppléments », dans les ajustements qu’on accepte parce qu’on veut que ça avance.

3 – Les coûts logistiques.

Livraisons fractionnées, bennes louées plus longtemps, échafaudages immobilisés, allers-retours fournisseurs pour récupérer ce qui manque. C’est invisible sur le devis initial. Mais c’est très visible sur la facture finale.

4 – Le coût humain, enfin.

Le plus difficile à chiffrer, le plus lourd à porter. La fatigue de vivre à côté d’un chantier qui n’en finit pas. Le désengagement progressif. Les décisions de fin de parcours prises pour en finir, pas pour bien faire. Les tensions dans le couple. La confiance entamée qui pèsera sur les chantiers suivants — parce que vous ne voudrez plus en lancer.

Ces quatre coûts cumulés, vous ne les voyez sur aucun devis. Pourtant, ils dépassent largement l’écart de prix entre deux prestataires.

Nos durées réelles


Type de projetSurfaceDurée chantier
Appartement, rénovation complète70 à 110 m²2 à 3 mois
Maison, rénovation complète100 à 150 m²3 à 4 mois
Cas Poisat (Lauréat Palmarès (Ré)habité ANAH)130 m²3,5 mois

Par « complète », on entend démolition, remise à neuf des réseaux, isolation, cloisons, sols, peintures, pose de cuisine et de salle de bains, finitions, livraison. Ces fourchettes couvrent la plupart des cas que nous traitons dans l’agglomération grenobloise et le Grésivaudan.

Le cas évoqué en ouverture (Poisat, 130 m², haut de la fourchette maison) était particulièrement chargé : étude par bureau d’études structure, reprise de fissures, démolition de plancher haut, isolation biosourcée (laine de bois pour murs et rampants, ouate de cellulose pour les combles), pompe à chaleur air/air gainable multi-zone, chauffe-eau thermodynamique, électricité refaite, suite parentale créée. Trois mois et demi. Livraison conforme.

Le vrai secret : tout se joue avant l’ouverture du chantier


Quand vous voyez un chantier durer 2 à 3 mois, vous regardez la partie émergée. Mais avant que le premier mur ne tombe, il y a eu trois mois de travail de préparation avec et sans vous.

Anatomie d’un chantier Anaka Un chantier qui dure 3 mois commence en réalité 3 mois plus tôt. Beaucoup d’entreprises démarrent ici ↓ PHASE DE PRÉPARATION PHASE D’EXÉCUTION ≈ 3 mois 2 à 4 mois Signature du contrat Ouverture du chantier Remise des clés Relevés & esquisses Choix matériaux Consultation artisans Commande matériaux Réunion de cadrage Démolition Réseaux Cloisons & isolation Sols & finitions Réception Quand le chantier démarre, l’essentiel est déjà fait.

Les 3 mois entre la signature et le démarrage

Entre la signature du contrat et le premier coup de marteau, il s’écoule 3 à 5 mois (plutôt 3). Cette période n’est pas un délai d’attente. C’est l’autre chantier. Celui de la conception.

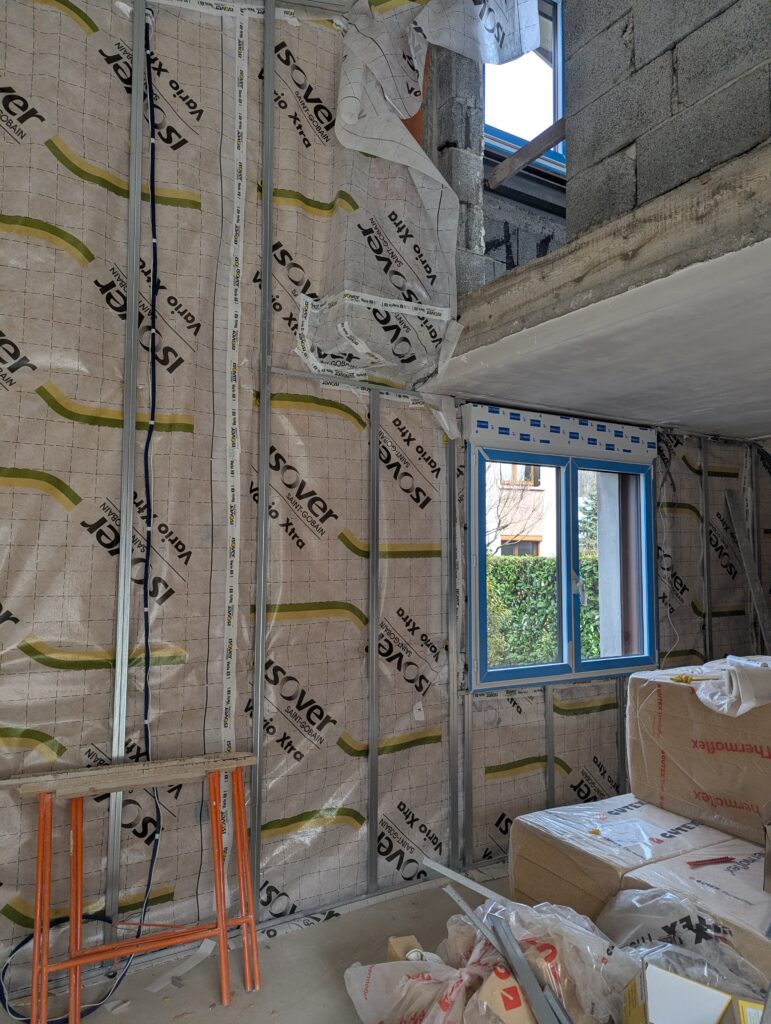

Pendant ces semaines, on fait des relevés, on dessine les plans, on consulte les artisans, on étudie les contraintes techniques (parfois avec un bureau d’études structure, comme à Poisat pour les fissures et le renfort des pannes), on valide chaque détail avec vous.

C’est aussi pendant cette phase qu’on dépose les autorisations, qu’on monte les dossiers d’aides quand il y en a (MaPrimeRénov’ Parcours accompagné, Mur Mur de Grenoble Alpes Métropole, certificats d’économies d’énergie), qu’on cadre le planning au jour près.

Trois mois calmes pour préparer un chantier rapide. C’est l’équation que la plupart des prestataires inversent.

Tous les choix client validés avant la signature du contrat de travaux

Carrelage, robinetterie, peinture, sanitaires, plan de cuisine, poignées, luminaires : tous ces choix sont arrêtés avant la signature du contrat de travaux.

Ce n’est pas un détail. C’est une condition.

Quand un client hésite encore entre deux carrelages au moment où le carreleur arrive, le chantier prend une semaine. Quand la cuisine n’est pas validée pendant que le plombier passe les arrivées d’eau, on prend le risque de repositionner un évier après coup. Ces hésitations en cours de chantier sont l’une des causes les plus fréquentes de glissement de planning.

100 % des matériaux commandés avant le premier coup de marteau

Le deuxième piège classique : la rupture d’approvisionnement.

Un carrelage de qualité commandé chez un fournisseur italien, c’est 6 à 10 semaines de délai. Une cuisine sur mesure, 8 à 12 semaines. Des menuiseries extérieures spécifiques, parfois plus. Si on attend l’ouverture du chantier pour commander, on découvre ces délais quand il est trop tard.

Nous commandons tous les matériaux avant le démarrage. Cela paraît évident dit comme ça. Sur le terrain, c’est rarement le cas.

Une réunion de cadrage sur site avec tous les artisans

Avant l’ouverture du chantier, tous les artisans viennent sur place. Ils découvrent les lieux ensemble, échangent, posent leurs questions, identifient les contraintes techniques que personne ne voyait sur plan. Le cahier des charges est mis à jour si nécessaire.

C’est cette réunion qui élimine les découvertes en cours de chantier. Un plombier qui découvre une difficulté trois semaines après le démarrage, c’est une cascade qui décale tout le reste. Le même plombier qui l’a signalée dans la réunion de cadrage, c’est un sujet réglé pendant la phase de conception. À budget identique. À planning identique. La logique d’enchaînement technique est détaillée dans notre article sur l’ordre d’intervention des artisans.

Le showroom Anaka est à Grenoble, accessible sur rendez-vous.

  • Durée : 1h à 2h
  • Coût : gratuit, sans engagement
  • Ce que vous emportez : une vision claire, pas une signature

Si vous avez un projet — rénovation complète, salle de bain, cuisine, extension, rénovation énergétique, ou simplement une intention qui cherche encore sa forme — c’est l’endroit où on peut commencer à le penser ensemble. Avec Nicolas, avec Solveig, dans un lieu qu’on a construit pour ça.

Réception travaux 2026 : 14 clients satisfaits

Expérience dans le bâtiment : 20 ans

Diplôme d’ingénieur

Quand le chantier démarre, l’essentiel est déjà fait


Un planning au jour, avec une marge à la semaine

Le planning n’est pas une indication. C’est un calendrier construit jour par jour, avec une marge absorbable à l’échelle de la semaine. Cette marge permet d’encaisser les petites perturbations sans que la livraison bouge.

C’est ce qui permet à un client d’organiser son emménagement, son déménagement, ses congés, sa fin de bail, avec une date qui tient.

La fiabilisation hebdomadaire des artisans

Nos artisans ne sont pas exclusifs. Ils travaillent aussi pour d’autres. C’est la réalité du métier dans la région grenobloise, et peu de structures peuvent prétendre le contraire sans bluffer.

Notre mécanique compense cette réalité. Chaque semaine, on confirme l’intervention de chaque artisan pour la semaine suivante. Ils viennent parce qu’ils ont confiance dans notre gestion : paiements à l’heure, consignes claires, conditions de travail respectées. Anaka est devenue, pour eux, une bonne adresse. Cette confiance, construite chantier après chantier, est ce qui sécurise vraiment le planning.

Le pilotage par Solveig et l’application Anaka

C’est Solveig qui suit les chantiers, en autonomie. Elle pilote l’avancement, fait le lien avec les artisans, assure la relation avec vous et tient le planning à jour. Un seul interlocuteur qui a la vision complète, du premier jour à la réception. Nicolas, lui, intervient sur les arbitrages techniques et structurels : c’est vers lui que remontent les décisions de gros œuvre, les imprévus de structure, les choix qui engagent la solidité du bâti. À chacun son terrain, et rien ne tombe entre deux chaises.

Cette autonomie repose sur un outil : l’application Anaka. Elle centralise toutes les informations à jour (devis, planning, photos, validations) et reste accessible 24h/24, côté client comme côté chantier. Pour les échanges rapides du quotidien, WhatsApp complète le dispositif.

L’application est notre source de vérité commune. Tout le monde y voit la même chose : vous, nous, les artisans. Les validations de documents (vous validez vers Anaka, Anaka valide vers les artisans) sont tracées. Plus de « je vous l’avais dit », plus de « vous n’avez pas vu mon mail ». L’information est là, à jour, accessible. C’est un des piliers de notre méthode de gestion.

Les aléas absorbés dans l’heure

Sur un chantier de rénovation, surtout dans le bâti ancien, il y a toujours des découvertes. Une canalisation pourrie sous un plancher, une électricité non conforme derrière une cloison, un solivage qui doit être renforcé.

Notre process : appel dans l’heure, prise de contact avec les artisans concernés, solution définie collectivement. Le client est informé, l’arbitrage technique est fait, le planning est mis à jour si nécessaire.

À Poisat, deux aléas auraient pu faire dérailler le chantier. D’abord, des fissures murales identifiées par le bureau d’études qui demandaient un renfort : étaiement des pannes, semelles d’assise en béton armé, agrafes acier HA 8 tous les 15 cm, reprofilage au mortier fibré. Ensuite, après démolition, la découverte que les fenêtres reposaient sur un plat en aluminium et non sur des appuis solides. Démolition des appuis, recoulage. Du travail non prévu au planning initial. Livraison tenue.

Au passage : à la réception, la maison est passée de la classe énergétique F à B, avec une réduction des consommations de l’ordre de 74 %.

Ce qu’on n’a pas, et pourquoi ça tient quand même


Nous n’avons pas, en général, plusieurs corps de métier qui travaillent simultanément sur le chantier (un électricien à l’étage et un plombier au rez-de-chaussée, par exemple : c’est possible, mais rare chez nous). Nous n’avons pas, sur le terrain, un chef de chantier en permanence.

Et pourtant, les délais tiennent.

Pourquoi ? Parce que tout ce qui est anticipé n’a pas besoin d’être improvisé. La rigueur de la phase amont compense l’absence de moyens lourds en aval. Quand le planning est solide, les matériaux livrés, les choix arrêtés, les artisans engagés et la communication fluide, il y a peu de raisons pour que ça dérape.

Cela dit, certains cas peuvent étirer les délais, et nous le disons d’entrée.

  • Une copropriété du centre Grenoble qui nécessite des autorisations de voiries pour les livraison.
  • Un secteur soumis à l’Architecte des Bâtiments de France à Voiron ou en centre-ville.
  • Un permis de construire avec recours possible.

Dans ces cas-là, nous annonçons un délai réaliste, pas un délai séduisant.

Et il y a une dernière chose qui mérite d’être dite.

Dans la rénovation, l’argument rassurant le plus courant est : « Je connais de bons artisans, faites-moi confiance. » C’est une promesse honnête, souvent sincère. Mais c’est une confiance par procuration : elle repose sur le carnet d’adresses de votre interlocuteur, sur une chaîne humaine que vous ne maîtrisez pas, sur la disponibilité et l’humeur de personnes que vous ne connaissez pas. Quand ça tient, c’est très bien. Quand ça déraille, l’argument se retourne en « on n’a pas eu de chance ».

Notre logique est différente. Nous travaillons avec d’excellents artisans, et nous l’assumons. Mais ce n’est pas eux qui garantissent votre délai. C’est notre méthode. Trois mois de préparation. Tous les choix arrêtés avant le contrat de travaux. Tous les matériaux commandés avant l’ouverture. Une réunion de cadrage sur site. Un planning au jour. Une fiabilisation hebdomadaire. Une application qui centralise la vérité du chantier.

Cette méthode, vous pouvez la vérifier, la comparer, la mesurer. Elle ne dépend ni d’une bonne étoile ni de l’humeur d’un artisan un lundi matin. Elle dépend d’une organisation que nous avons construite chantier après chantier, et qui repose sur ce que nous contrôlons : nous-mêmes.

C’est notre vraie garantie de délai. Et c’est sur celle-là que nous nous engageons par contrat.

Annoncer un délai qu’on sait intenable pour gagner un contrat est le mensonge le plus toxique du métier. Nous ne le faisons pas.

Et concrètement, ça représente combien en euros ?


Vous avez maintenant une idée du comment. Reste le combien.

Chiffrez votre propre situation. Pas la moyenne. La vôtre.

Combien vous coûte chaque mois de retard ?

Un calcul simple, pour mettre un chiffre sur l’angle mort de votre comparaison de devis.

€ / mois

Loyer ou crédit que vous continuez de payer, intérêts d’un prêt relais, ou loyer locatif que vous ne percevez pas encore.

3 mois

Indiquez votre coût mensuel pour voir l’estimation.

Ce calcul ne couvre que le coût financier direct. Les reprises de travaux, les surcoûts logistiques et le coût humain s’y ajoutent, mais sont plus difficiles à chiffrer.

Parlons de votre projet →

Estimation indicative basée sur les retours de nos clients. Chaque situation est unique.

Ce que ce calcul rend visible, c’est l’angle mort de votre comparaison de devis. Sur un chantier qui dure trois mois de plus, ce sont fréquemment 6 000 à 10 000 € qui s’ajoutent à votre budget réel, sans qu’aucune ligne ne le mentionne.

À ce stade, la question n’est plus lequel est le moins cher. Elle devient : lequel s’engage à tenir son délai, et qu’est-ce qui se passe s’il ne le tient pas ?

Notre conseil avant de comparer vos devis


Les 3 questions à poser à chaque entreprise que vous consultez

  • 1. Quelle durée vous engagez-vous contractuellement à tenir ? Pas « estimation indicative » : engagement. Si la réponse est floue, vous avez votre réponse.
  • 2. En cas de dépassement, quelle est votre responsabilité ? Obligation de résultat ou obligation de moyens ? La différence se mesure en milliers d’euros.
  • 3. Qui gère les aléas, et qui les paie ? L’imprévu, en rénovation, n’est pas une exception. C’est la règle.

Ces trois questions filtrent rapidement les approches. Un contractant général a une obligation de résultat. Le délai en fait partie, et c’est inscrit au contrat. Un maître d’œuvre a une obligation de moyens : il fait de son mieux, mais c’est vous qui supportez le surcoût. Des artisans en direct n’ont aucun engagement collectif sur la livraison. Ces trois positions sont expliquées dans notre comparaison artisans / maître d’œuvre / contractant général.


CritèreArtisans en directMaître d’œuvreContractant général (Anaka)
Engagement sur le délaiAucun, devis individuelsObligation de moyensObligation contractuelle de résultat
Anticipation des matériauxÀ la charge du clientVariable selon la mission100 % commandés avant ouverture
Coordination des artisansPar le clientPar le maître d’œuvrePar le contractant général
Responsabilité en cas de retardDiluée entre artisansLe client supporte le surcoûtLe contractant général en assume la conséquence
Nombre de contratsUn par artisanUn par artisan + mission MOEUn seul
Point de contactMultipleLe maître d’œuvreUn binôme dédié (Nicolas et Solveig)

« Projet de rénovation énergétique et d’aménagement très bien mené en respectant le planning et le budget ! Au top. »

Pierre, propriétaire de la maison rénovée à Poisat (130 m², 3,5 mois, passage en classe énergétique B).

Voir le projet complet.

Ce projet a été distingué par le Palmarès (Ré)habité de l’ANAH. Une reconnaissance qui valide ce que nous essayons de tenir sur chaque chantier : un engagement contractuel sur le résultat, le délai et le budget, porté par notre certification RGE Qualitel et l’ensemble de nos assurances professionnelles.

Showroom Anaka

Pourquoi on a investi dans un showroom-atelier (et ce qu’on y fait avec vous)

Un client est entré il y a quelques mois dans le showroom avec une certitude : « Je veux du blanc partout, je n’aime pas le bois foncé. » Il a passé une heure avec nous dans l’appartement, traversé la cuisine, regardé la bibliothèque sur mesure, observé comment la lumière jouait sur un plan de travail en chêne huilé. À la fin, il ne nous a pas dit qu’il avait changé d’avis. Il nous a dit :

« Je vais y réfléchir autrement. »

C’est exactement ce qu’on attend d’un passage au showroom, pas convaincre, ouvrir.

Ce lieu, on l’a voulu pour ça. Pour que les projets se construisent ailleurs que dans une cuisine en travaux ou autour d’un PDF envoyé par mail. À Grenoble, dans un appartement de 70 m² entièrement rénové, conçu et dédié à un seul usage : accueillir votre projet, du premier rendez-vous jusqu’à la remise des clés.

Un contractant général n’a « pas besoin » d’un showroom. On en a fait un autrement.


Un cuisiniste a besoin d’un showroom : il vend des cuisines, il les expose. Un carreleur peut tenir un point de vente : il montre ses gammes, ses formats, ses calepinages. Un contractant général comme Anaka, lui, ne vend ni cuisine ni carrelage à l’unité. Il pilote un projet complet, signé sous un seul contrat, avec une obligation de résultat.

Sur le papier, rien ne nous obligeait à investir dans un lieu.

Ce qu’on a refusé de faire

On n’a pas voulu d’un showroom-catalogue. Pas de stand fournisseur, pas de prix affichés, pas de murs couverts d’échantillons du sol au plafond. Ces lieux existent chez nos fournisseurs partenaires et ils font très bien ce travail. Reproduire un magasin n’aurait servi à rien : ni à vous, ni à nous.

Ce qu’on a choisi de faire

Un véritable appartement de 70 m², rénové de A à Z. On y trouve :

  • une cuisine entièrement équipée
  • une salle de bain et un WC
  • un salon-séjour en configuration de vie
  • du mobilier sur mesure (bibliothèque, agencements)
  • des menuiseries intérieures et extérieures posées
  • un éclairage travaillé en zones et en intensités
  • une climatisation intégrée en fonctionnement

Un lieu qu’on traverse, dans lequel on s’assoit, dont on touche les matériaux et où l’on comprend, en quelques minutes, ce qu’on entend par « rénovation aboutie ».

Deux espaces, une logique : un lieu pour vous, un bureau pour nous

Le showroom n’est pas notre bureau déguisé en appartement témoin. À côté de l’appartement, dans une zone séparée et autonome, l’équipe travaille dans ses propres locaux.

Cette séparation est délibérée. Quand vous franchissez la porte côté client, vous entrez dans un lieu intact, soigné, qui n’a qu’une fonction : vous accueillir. Pas de table de réunion encombrée au milieu d’un open space, pas de « venez, je vous fais visiter au passage. » Vous arrivez chez vous, presque, dans un appartement qui se tient prêt.

Notre conviction : un beau lieu rend les projets meilleurs

On ne pense pas un projet de la même manière dans un open space neutre, dans une cuisine en chantier ou dans un appartement abouti.

On a fait ce choix par conviction. La lumière, les matériaux, le mobilier travaillent avec vous. Ce n’est pas du décor. C’est un environnement qui élève la conversation : les arbitrages qu’on prend ensemble dans ce lieu sont plus solides, parce que vous décidez dans un cadre qui vous met en condition de bien décider.

Ce parti pris exige autre chose qu’un savoir-faire de constructeur. Il exige un regard d’architecte d’intérieur, la capacité de penser les volumes, la lumière, les matériaux et les usages comme un seul geste, pas comme une addition de postes. Le showroom est l’incarnation physique de ce regard, et c’est ce qui nous permet, sur vos chantiers, de tenir le même niveau d’exigence du gros œuvre à la dernière prise électrique.

Un lieu pour que vos idées rencontrent autre chose


Le rôle premier du showroom n’est pas pédagogique. Il est dialogique. Il est conçu pour que ce que vous croyez vouloir entre en conversation avec ce que vous n’aviez pas envisagé.

Confronter ce qu’on croit aimer (et ce qu’on croit ne pas aimer)

La plupart de nos clients arrivent avec des idées formées sans expérience réelle : un parquet vu en photo, une teinte aperçue chez un ami, une certitude qu’on ne veut « surtout pas ça ». Ces aprioris ne sont ni bons ni mauvais, ils sont seulement formés à distance, sans contact, sans usage, sans lumière.

Le showroom n’est pas là pour vous contredire. Il est là pour vous offrir une heure ou deux dans un lieu qui propose autre chose, et pour voir ce que vos goûts deviennent au contact d’un parti pris assumé.

Si vous arrivez avec une vision déjà claire, le lieu lui donne corps et la valide. On n’est pas là pour défaire ce que vous avez construit ; on est là pour le nourrir, le mettre à l’épreuve d’un usage réel, et vous aider à le porter jusqu’au bout du chantier.

Et si votre projet est encore en formation :

Parfois, l’apriori est confirmé et c’est précieux, vous repartez plus sûr de vous. Parfois, il vacille et c’est précieux aussi, vous repartez plus libre.

C’est aussi pour cela qu’on a tenu à ce que le showroom porte un vrai parti pris d’architecture d’intérieur, pas une neutralité de catalogue. Si le lieu ne propose rien, il ne questionne rien.

Ce qu’on ne voit pas sur un rendu 3D

Beaucoup de choses, dans une rénovation, ne se photographient pas vraiment :

  • le silence d’une fenêtre bien posée par rapport à une menuiserie d’origine
  • l’intégration discrète d’une climatisation qui fonctionne sans qu’on l’entende
  • la lumière indirecte d’un éclairage technique qui change la perception d’une teinte
  • la finition d’une bibliothèque sur mesure, la fermeture nette d’un agencement, le silence d’un tiroir bien monté

Ces qualités se vivent. Le showroom existe pour qu’on puisse les vivre avant de les choisir.

Le coin technique : comprendre ce qu’il y a derrière le mur

Un espace dédié dans le showroom rassemble ce qu’on ne voit jamais une fois le chantier livré : isolants en coupe, sections de menuiseries, équipements techniques.

Ce n’est pas un coin matériaux, c’est un coin pédagogique. C’est souvent là, devant un isolant biosourcé coupé en deux ou une fenêtre triple vitrage en section, que les clients comprennent pourquoi un poste de budget vaut ce qu’il vaut. Pour un parc ancien comme celui qu’on rénove à Grenoble ou dans le Grésivaudan, cette compréhension change tout.

Et les matériaux de finition, alors ?

Soyons clairs :

Le showroom n’est pas l’endroit où vous choisirez votre carrelage ou votre robinetterie.

On ne peut pas tout stocker, pas tout montrer, et surtout pas reproduire ce que font très bien les fournisseurs spécialisés. Ces choix se font chez eux, accompagnés par nous, dans des conditions de présentation conçues pour ça. Le showroom n’est pas un lieu de choix matériaux : c’est un lieu de référence sur ce qu’est un travail abouti.

Le showroom Anaka est à Grenoble, accessible sur rendez-vous.

  • Durée : 1h à 2h
  • Coût : gratuit, sans engagement
  • Ce que vous emportez : une vision claire, pas une signature

Si vous avez un projet — rénovation complète, salle de bain, cuisine, extension, rénovation énergétique, ou simplement une intention qui cherche encore sa forme — c’est l’endroit où on peut commencer à le penser ensemble. Avec Nicolas, avec Solveig, dans un lieu qu’on a construit pour ça.

Réception travaux 2026 : 14 clients satisfaits

Expérience dans le bâtiment : 20 ans

Diplôme d’ingénieur

Ensuite, le QG de votre projet


L’autre fonction du showroom, c’est d’héberger votre projet dans la durée. Un chantier de rénovation, ce n’est pas un rendez-vous unique : c’est une série d’arbitrages échelonnés sur plusieurs mois, et chacun mérite un cadre.

Un atelier de conception, pas un bureau commercial

Au démarrage d’un projet, on travaille ensemble sur le programme, les plans, les usages, les volumes. Ces séances ont lieu au showroom : grande table, lumière travaillée, calme. Vous n’êtes pas reçu sur un coin de table dans un open space ; vous êtes accueilli dans un lieu pensé pour la décision.

Les points projet : budget, finitions, planning

Pendant le chantier, les arbitrages continuent : ajuster un poste de budget, valider une finition, replanifier une phase, organiser une intervention. Ces points se tiennent au showroom, dans un cadre qui sort du quotidien des deux parties, ni chez vous dans le bruit des travaux, ni dans un bureau impersonnel.

Un espace qui reçoit, pas un coin qui dépanne

La différence se sent immédiatement. Café, lumière, confort. Et la possibilité, à tout moment, de se lever pour aller dans la cuisine témoin, regarder une menuiserie, observer comment un éclairage indirect se comporte sur un mur. Le décor lui-même est un outil de discussion.

Moment du projetCe qu’on y fait ensemble
Première rencontreComprendre votre projet, vous projeter dans un appartement abouti, dégrossir faisabilité et budget
Atelier de conceptionTravailler les plans, les usages, les volumes, les arbitrages programmatiques
Point budgetAjuster les postes, arbitrer entre options, valider un cadrage financier
Point finitionsTrancher les choix qui ne se font pas chez les fournisseurs (intégration, détails, cohérence)
Point planning et organisationCaler les phases, anticiper les interventions, organiser la vie pendant les travaux
Réception et bilanFaire le point une fois le chantier livré, dans un cadre neutre

Ce qui se passe vraiment quand vous venez la première fois


La première visite dure entre une et deux heures, sur rendez-vous. Que votre projet soit une rénovation complète, une extension, ou simplement la refonte d’une salle de bain, la même méthode s’applique et le même accueil.

Ce qu’on vous demande d’apporter :

  • des photos de l’existant
  • idéalement un plan ou des dimensions
  • une fourchette de budget, même approximative

Ce qu’on ne vous demande pas :

  • un projet déjà ficelé
  • des devis concurrents
  • une décision sur place

On parcourt l’appartement ensemble pendant qu’on parle de votre projet. On confronte ce que vous voyez à ce que vous imaginez chez vous. On dégrossit la faisabilité, les ordres de grandeur, la méthode.

Nicolas apporte la lecture technique et constructive. Solveig pose le cadre contractuel et la relation. Selon les sujets, vous voyez l’un, l’autre, ou les deux.

Vous repartez avec une vision claire des prochaines étapes, pas avec un devis signé, pas avec un piège commercial. Si vous décidez d’aller plus loin, on bascule ensuite sur un devis ferme. Si vous décidez de prendre du temps, vous prenez du temps. Personne ne vous rappellera trois fois.

Le showroom dans la vie d’un projet

Avant-projet

Première visite, projection dans le lieu, dégrossissage de votre projet

Conception

Ateliers plans, volumes, usages. Votre projet prend forme

Cadrage

Points budget, finitions, planning. On fige le contrat.

Chantier

Points d’avancement, arbitrages en cours, vous restez décisionnaire

Livraison

Réception, bilan, retour d’expérience dans un cadre neutre

Le piège : décider sans avoir questionné ce qu’on croit vouloir


Beaucoup de projets démarrent aujourd’hui par des moodboards Pinterest, des échanges en visio, des devis envoyés en PDF. C’est efficace pour un premier contact. Ce qu’on observe sur nos chantiers grenoblois et du Grésivaudan, c’est que les projets les plus solides sont ceux où le client a pris le temps, en amont, de confronter ses certitudes à un lieu réel.

Ce n’est pas que Pinterest soit mauvais, c’est qu’une image enferme parfois dans une certitude qui n’a jamais été éprouvée. Un parquet « trop foncé » sur un écran peut révéler toute sa profondeur en lumière travaillée. Une couleur « trop neutre » sur une photo peut devenir l’arrière-plan idéal d’un projet entier.

Le showroom n’est pas là pour vous faire changer d’avis. Il est là pour que votre avis se forme avec une vraie matière.

Venez tôt, pas trop tard. Le showroom n’est pas une étape de fin de projet, c’est l’endroit où le projet prend forme. Plus vous venez tôt, plus les options restent ouvertes, plus les arbitrages que vous prendrez ensuite seront les vôtres.

Lauréat du Palmarès (Ré)HABITER 2025 : les coulisses de notre projet primé.

Nous sommes fiers de vous l’annoncer : Anaka est lauréat du Palmarès (Ré)HABITER 2025. Cette distinction nationale, décernée par l’Agence Nationale de l’Habitat (Anah), récompense les réhabilitations de logements privés exemplaires en France.

Ce prix met en lumière un projet qui nous tient à cœur : la rénovation complète d’une maison de lotissement de 130 m² à Grenoble , typique des années 70. Plus qu’une simple rénovation, c’est une démonstration de notre approche : un accompagnement global qui allie expertise technique, vision humaine et engagement total.

Plongez avec nous dans les détails de ce projet pour comprendre comment nous avons transformé un bâtiment daté en un lieu de vie primé.

Ce projet lauréat, en bref :

  • Une expertise reconnue : Notre savoir-faire a été validé par le Palmarès (Ré)Habiter de l’Anah, un gage de qualité et de sérieux pour votre projet.
  • La rénovation sans stress : En tant que contractant général, nous avons été votre interlocuteur unique, garantissant le budget et les délais.
  • Une transformation complète : Cette passoire thermique des années 70 est devenue un lieu de vie confortable, esthétique et très économe en énergie.
  • Une approche humaine : Le succès de ce projet repose sur une co-construction permanente avec nos clients, pour un résultat qui leur ressemble vraiment.

Le Palmarès (Ré)HABITER est une initiative nationale de l’Agence Nationale de l’Habitat (Anah), un acteur public engagé depuis plus de 50 ans dans l’amélioration du parc de logements privés en France. L’objectif de ce palmarès est de « mettre en lumière auprès d’un large public des exemples d’intervention sur le parc privé existant ».

Plus qu’un simple concours, cette récompense vise à valoriser des projets qui s’inscrivent pleinement « dans la trajectoire d’une société neutre en carbone, plus résiliente, juste et solidaire ». Il cherche à changer le regard sur la réhabilitation, en démontrant comment elle représente une opportunité pour améliorer la qualité de vie et la santé des occupants.

Pour décerner ce prix, un comité technique et un jury final analysent les projets selon plusieurs axes d’exemplarité:

  • L’impact environnemental et la sobriété du projet.
  • Les impacts sociaux positifs.
  • La préservation de la qualité architecturale spécifique du bâti initial.
  • La créativité et la réplicabilité de la méthode de rénovation.

C’est en répondant à l’ensemble de ces exigences élevées que notre projet a pu se distinguer et être reconnu comme exemplaire au niveau national.


Construite entre 1978 et 1982, cette maison de lotissement est emblématique de son époque. Notre premier travail a été de réaliser un diagnostic global du bâti existant pour en comprendre toutes les faiblesses.

  • Un bilan thermique sans appel : Véritable « passoire thermique » de classe E avec une consommation de 292 kWh/m²/an , ses murs en blocs béton creux , son isolation quasi inexistante et son chauffage électrique la rendaient inconfortable et coûteuse en énergie.
  • Un agencement obsolète : La distribution des pièces ne correspondait plus aux usages d’une famille moderne. Nous avons identifié une cuisine mal desservie , une entrée exiguë et sans rangements , une chambre « commandée » (accessible uniquement en passant par une autre pièce) et un grenier peu pratique.

Avant de toucher au premier mur, il est essentiel de définir le cadre de notre collaboration. Chez Anaka, nous opérons en tant que contractant général.

Ce statut, rarement utilisé par les entreprises de rénovation pour les particuliers car il est plus engageant , est au cœur de notre promesse. Pour vous, client, il signifie :

  • Un interlocuteur unique : De la conception à la livraison, nous pilotons la technique, le planning et les coûts. Fini la multiplication des contacts.
  • Une responsabilité totale : Nous portons l’entière responsabilité du chantier. En cas de retard ou d’erreur, nous assumons, pas vous.
  • Un budget et des délais garantis : Nos devis sont fermes et détaillés. Vous signez pour un projet clé en main, sans surprise ni surcoût.

C’est cette approche qui nous permet de construire une relation de confiance et de nous investir dans chaque projet comme si c’était le nôtre.


Notre savoir-faire réside dans notre capacité à traduire vos envies en un projet réalisable et sur-mesure. Pour cela, l’atelier participatif est une étape fondatrice. Ce n’est pas une simple discussion. C’est une séance de travail où, à l’aide de plans et de modèles, nous co-construisons le programme et hiérarchisons les besoins avec vous.

Pour ce projet, l’atelier a permis de définir deux axes majeurs :

  1. Le « zoning » : Nous avons repensé la distribution pour reconnecter les espaces de vie, mieux gérer les flux et créer une véritable vie de plain-pied.
  2. L’aménagement : Nous avons ensuite travaillé sur l’optimisation de chaque mètre carré pour intégrer de nouvelles fonctions et valoriser le potentiel du bâti, en guidant les choix par l’usage et la lumière.

Grenoble - Episode 1 :🏡 Rénovation Complète d’une Maison – Visite du Chantier ! 🔨✨

Anaka 03/02/2025 20:44


Voici comment, concrètement, nous avons transformé les contraintes en atouts.

Le séjour cathédrale : la maîtrise des volumes et de la structure

Pour créer un effet « waouh » et une sensation d’espace, nous avons proposé un séjour cathédrale. Techniquement, cela a impliqué la démolition partielle du plancher haut de l’étage. Cette intervention, qui demande une parfaite maîtrise structurelle, a permis de créer une double hauteur sur le salon, transformant radicalement la perception de la pièce principale.

La cuisine : du déplacement à la création d’un pôle de vie

La cuisine, autrefois isolée, a été entièrement déplacée et intégrée au grand séjour pour devenir le cœur battant de la maison. Cette transformation a nécessité une refonte complète des réseaux (plomberie, électricité). Pour répondre au besoin de fonctionnalité, nous avons conçu et intégré un cellier dissimulé juste derrière la cuisine, une solution intelligente pour maximiser le rangement sans empiéter sur l’espace de vie.

La suite parentale : la conquête des espaces perdus

L’étage, qui abritait un grenier peu pratique, a été entièrement métamorphosé. Nous y avons aménagé une suite parentale complète, avec sa propre salle d’eau. Cette solution a permis de créer un espace intime pour les parents, tout en valorisant un volume jusqu’alors sous-exploité.

La lumière naturelle : une stratégie pour le confort et le bien-être

La lumière était une priorité. En plus de créer un grand espace de vie traversant , l’ajout de deux Vélux en toiture a permis d’apporter un éclairage zénithal naturel. Cette lumière, qui vient du haut, pénètre profondément dans la maison tout au long de la journée, améliorant le confort visuel et le bien-être des habitants.


Un socle structurel assaini et renforcé

Suite aux études de bureaux d’études, une intervention structurelle complète a été menée pour corriger les désordres.

  • Les fissures ont été traitées avec des techniques spécifiques comme l’étaiement des pannes, la pose de semelles d’assise en béton armé et la mise en place d’agrafes.
  • Un chaînage en béton a été créé par l’intérieur pour renforcer la cohésion de la structure.
  • Pour la création du séjour cathédrale, le solivage existant a été retiré et le chevronnage de la toiture a été renforcé pour garantir une stabilité parfaite.

L’isolation : le cœur de la performance thermique

Pour transformer la « passoire thermique », une isolation haute performance a été mise en œuvre.

  • Murs et rampants : Un doublage de 140 mm en laine de bois a été posé, offrant une résistance thermique (R) de 3,85 m².K/W. L’étanchéité à l’air est assurée par une membrane pare-vapeur.
  • Combles perdus : L’isolation a été réalisée par soufflage de 280 mm de ouate de cellulose, permettant d’atteindre une résistance thermique supérieure à 7,00 m².°C/W.
  • Pièces humides : La salle de bain et la salle de douche ont reçu des parements hydrofuges pour une protection optimale.

Des menuiseries performantes pour la lumière et le confort

Toutes les menuiseries extérieures ont été remplacées par des modèles PVC/Alu à double vitrage performant. Des fenêtres de toit Velux ont été ajoutées pour maximiser la lumière naturelle dans le séjour. La plupart des fenêtres intègrent des volets roulants monoblocs à commande électrique pour plus de confort.

Un système de chauffage de dernière génération : la pompe à chaleur air/air

Le chauffage principal repose sur une Pompe à Chaleur (PAC) air/air multi-split de type « hyper heating », garantissant un confort optimal en toute saison.

  • Unités : Une unité extérieure de 9 Kw et deux unités intérieures gainables (une pour l’espace de vie, une pour les chambres) ont été installées.
  • Diffusion : Un système multi-zone avec thermostats individuels permet de régler la température de chaque pièce indépendamment. Un vide technique a été créé pour dissimuler les réseaux gainables.
  • Performance : Avec un SCOP de 3,9 et une ETAS de 152,1 %, ce système garantit une très haute efficacité énergétique.

Électricité, plomberie et ventilation : une refonte complète

Aucun détail n’a été laissé au hasard. L’ensemble de l’installation électrique a été remis aux normes, avec un nouveau tableau et un réseau complet (prises 16A, 20A, 32A, RJ45). La plomberie a été entièrement refaite à neuf et une VMC simple flux hygroréglable assure désormais une ventilation efficace et saine dans toute la maison


Ce projet a été primé parce qu’il incarne une rénovation intelligente et holistique, répondant point par point aux exigences du jury.

  • Impact environnemental : Le saut de classe énergétique spectaculaire a répondu au critère de sobriété et de performance.
  • Impact social : La transformation a radicalement amélioré la « qualité (de vie) et la santé » des occupants, un but fondamental du palmarès.
  • Qualité architecturale : Notre intervention a su moderniser le bâti tout en respectant son caractère initial, répondant à l’enjeu de « préservation de la qualité architecturale ».
  • Créativité & Réplicabilité : Notre méthode de conception participative a été reconnue comme une « créativité dans le déploiement des méthodes ». La maison faisant partie d’un lotissement de 150 constructions quasi-identiques , le projet est un « projet démonstrateur » facilement réplicable.

Cette reconnaissance nationale valide notre approche. La rénovation est une aventure complexe. Elle exige une vision, une expertise technique et un engagement sans faille pour transformer une maison en un véritable « chez-soi ».

Ce projet est la preuve qu’on peut allier esthétique, performance et fonctionnalité pour créer des lieux de vie durables et profondément humains. C’est le savoir-faire que nous mettons au service de chaque famille qui nous fait confiance.

Un immense merci à notre équipe d’artisans passionnés et, bien sûr, à la famille qui nous a accordé sa confiance pour ce projet magnifique.
