Dans quel ordre faire intervenir les artisans ? Le guide complet pour une rénovation réussie

Découvrez l’ordre idéal pour faire intervenir maçons, plombiers, électriciens, plaquistes sur votre chantier.

Datant du : 16/06/2025
Mis à jour le : 21/07/2026

Un projet de rénovation ou de construction est une aventure excitante, mais la coordination des différents corps de métier peut vite devenir un véritable casse-tête. Dans quel ordre faire intervenir les artisans ? C’est la question fondamentale qui conditionne la réussite de votre chantier. Une mauvaise planification peut entraîner retards, surcoûts et malfaçons, transformant votre rêve en source de stress. Ce guide complet, inspiré par notre expérience chez Atelier Anaka, est conçu pour vous donner une vision claire de la chronologie d’un chantier. De la démolition aux finitions, découvrez les étapes clés pour une coordination fluide et un projet mené avec sérénité.

Les 3 points essentiels pour un chantier bien ordonné :

  • La logique constructive est immuable : le gros œuvre (stabilité, étanchéité) précède toujours le second œuvre (aménagements, réseaux), qui lui-même précède les finitions.
  • La coordination des réseaux est une étape critique : le plombier et l’électricien doivent passer avant le plaquiste et le carreleur pour intégrer gaines et tuyaux.
  • Une planification détaillée en amont et un accompagnement par des professionnels (maître d’œuvre, contractant général) sont vos meilleurs atouts pour éviter les erreurs.

Besoin d’un accompagnement sur-mesure pour votre rénovation ?

Nous sommes indépendants, non franchisé.

Véritable « clé en main », vous n’avez qu’un contrat global avec nous.

Collaboratif, nous élaborons votre projet ensemble !

Réception travaux 2024 : 14 clients satisfaits

Expérience dans le bâtiment : 20 ans

Diplôme d’ingénieur

La coordination des artisans est le nerf de la guerre de tout chantier. Une planification précise de l’ordre des interventions pour plusieurs raisons.

  • Optimisation des tâches et efficacité de la gestion : Elle facilite l’enchaînement logique des interventions, surtout lorsque plusieurs entreprises travaillent sur le site. Elle vous permet également d’avoir un cadre clair pour un suivi régulier de l’avancement.
  • Prévention des risques : Une mauvaise planification peut avoir de lourdes conséquences :
    • Surcoûts inattendus : Des travaux mal séquencés peuvent obliger à refaire ce qui vient d’être fait, entraînant des dépenses supplémentaires en main-d’œuvre et en matériaux.
    • Retards cumulés : Chaque artisan dépendant du travail du précédent, un décalage peut provoquer un effet domino, impactant la date de livraison finale et votre organisation.
    • Dommages et dégradations : Le risque de porter préjudice à l’existant, à la structure ou à la qualité architecturale est réel, surtout dans la rénovation de bâti ancien. L’exemple le plus parlant est celui d’un couvreur qui interviendrait avant la consolidation de la charpente, ce qui nécessiterait de démonter la toiture neuve pour reprendre la structure.
  • Préservation du bâti ancien : La rénovation de l’ancien demande une vigilance accrue et une estimation réaliste du temps. L’absence de planification peut entraîner des reprises de travaux non prévues. Il est judicieux d’intégrer une marge de temps supplémentaire dans le planning pour faire face aux imprévus, comme la découverte d’éléments cachés ou de structures fragilisées.

Même si chaque projet est unique, il suit une logique constructive commune, divisée en trois grandes étapes.

  • Le Gros Œuvre : Cette phase assure la stabilité et l’intégrité du bâtiment. Elle comprend les travaux sur les éléments structuraux (fondations, murs porteurs, ossature bois, charpente, planchers) et les ouvrages qui rendent le bâtiment « clos et couvert » (toiture, étanchéité, menuiseries extérieures).
  • Le Second Œuvre : Cette étape concerne les aménagements et les installations qui rendent le bâtiment fonctionnel et habitable. Elle regroupe les éléments non structuraux (cloisons, doublages, isolation, plafonds, menuiseries intérieures) et les installations techniques (électricité, chauffage, plomberie, ventilation).
  • Les Finitions : C’est la touche finale, qui apporte l’aspect esthétique et prépare l’habitabilité. Elle inclut les revêtements muraux (peinture, papier peint) et de sol (carrelage, parquet), la décoration intérieure, et l’installation des équipements finaux (cuisine, sanitaires, luminaires).

Voici l’ordre d’intervention des artisans résumé en un tableau. Les durées sont données à titre indicatif pour un chantier de rénovation de taille moyenne (appartement ou maison) : elles varient selon la surface, l’état du bâti et le nombre d’entreprises mobilisées en parallèle.

ÉtapeArtisan(s) concerné(s)Durée indicative
Préparation, diagnostics et démarches administrativesMaître d’œuvre, diagnostiqueur2 à 6 semaines
Démolition et évacuationDémolisseur, maçon3 à 10 jours
Gros œuvre (fondations, murs porteurs, charpente, toiture)Maçon, charpentier, couvreur2 à 6 semaines
Réseaux : électricité, plomberie, chauffage, ventilationÉlectricien, plombier, chauffagiste1 à 3 semaines
Isolation et cloisonnementPlaquiste1 à 2 semaines
ChapeChapiste1 à 3 jours, hors séchage
Peinture et enduitsPeintre1 à 2 semaines
Pose des sols : parquet, carrelageParqueteur, carreleur3 jours à 1 semaine
Installation des équipements : cuisine, sanitaires, luminairesCuisiniste, plombier, électricien3 à 5 jours

Pour visualiser rapidement la chronologie, voici quelques exemple d’enchaînement logique de nos projets.

Rénovation complète intérieure et énergétique d’une maison à Grenoble

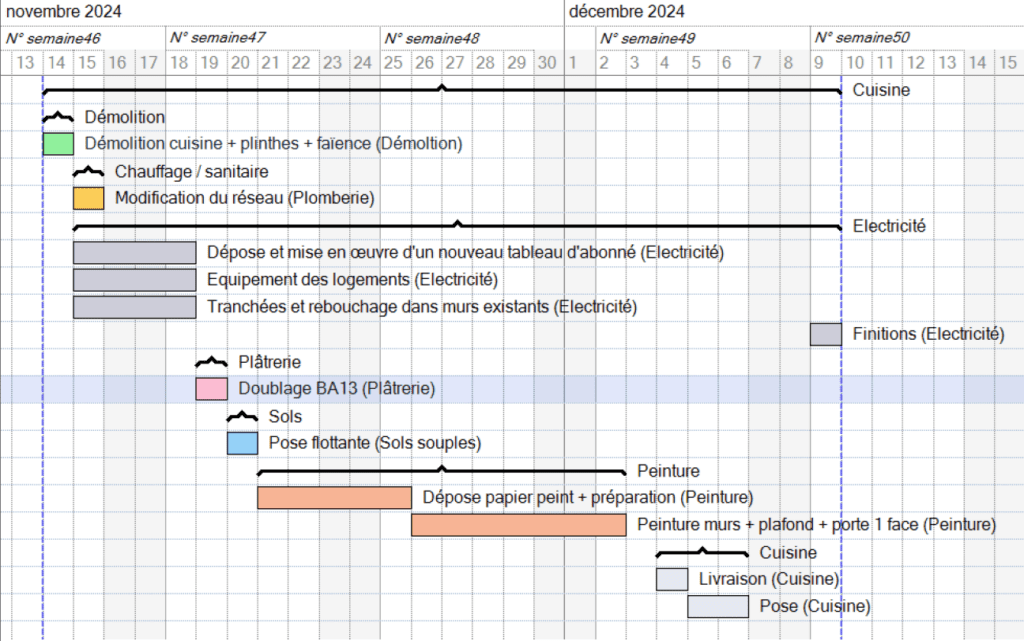

Rénovation complete d’une cuisine à Sassenage

planning rénovation cuisine sasssenage

Rénovation d’une maison à Voiron

Planning du chantier

Rénovation du rez de chaussée d’une maison à Paladru

planning rénovation

Rénovation complète d’un appartement à Meylan

planning rénovation

Rénovation d’une maison à Chirens

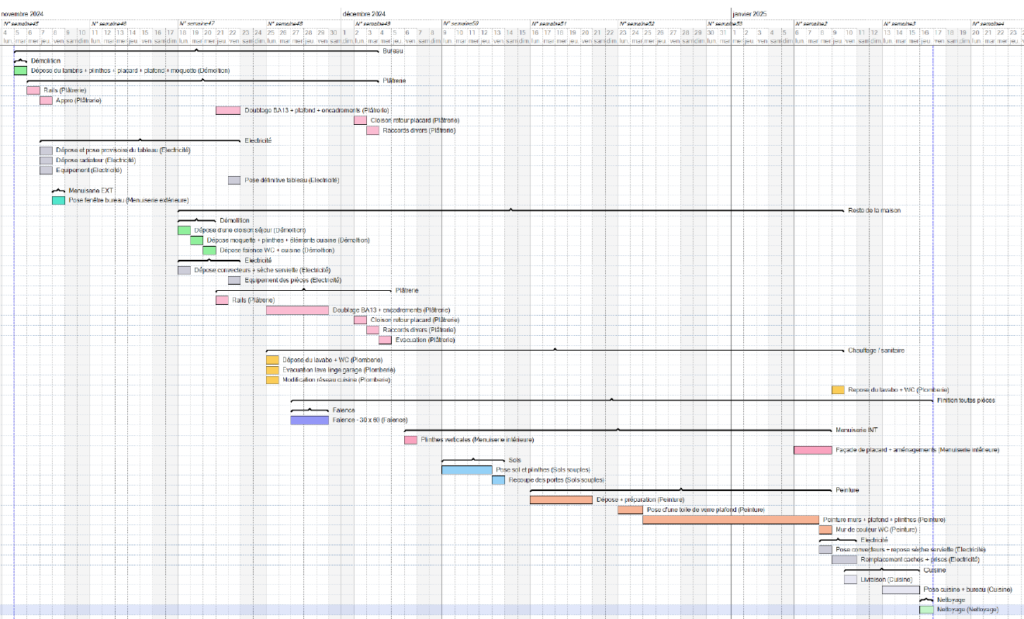

planning chantier chirens

Voici la séquence logique des interventions, de la préparation à la livraison de votre chantier.

1. Les préparations communes à toute opération

Avant même le premier coup de pioche, une phase de préparation rigoureuse est indispensable.

  • Définition détaillée du projet : Réalisez un état des lieux précis, distinguez les besoins impératifs des améliorations esthétiques, faites un inventaire des matériaux, prenez des photos, faites des croquis et des mesures.
  • Diagnostics techniques : Faites réaliser les diagnostics obligatoires ou nécessaires (Électricité, plomb, amiante, DPE, termites, assainissement).
  • Définition du budget et des objectifs.
  • Démarches administratives : Obtenez le permis de construire ou la déclaration préalable de travaux, ainsi que les autorisations diverses (ex: occupation du domaine public pour une benne).
  • Planification détaillée (planning) : Listez toutes les tâches de manière exhaustive, du gros œuvre aux finitions, estimez une durée d’exécution réaliste, et définissez l’enchaînement logique des corps de métier. Ce planning prévisionnel sera votre support de suivi.
  • Anticipation des besoins : Réfléchissez en amont aux emplacements précis des prises électriques, des interrupteurs, des points d’eau, des équipements, etc.

2. La démolition et l’évacuation

C’est la première étape physique du chantier.

  • Organisation : On commence généralement par les étages supérieurs pour finir par le rez-de-chaussée.
  • Sécurité et protection : Portez les équipements de protection individuelle (EPI) nécessaires et protégez soigneusement les éléments que vous souhaitez conserver.
  • Nettoyage : La démolition se termine par l’évacuation des gravats, en respectant le tri sélectif, pour laisser une place nette.

3. Le gros œuvre : les fondations de votre rénovation

Cette phase est prioritaire car elle garantit la solidité et l’étanchéité de votre maison.

  • Interventions principales : Maçonnerie (fondations, murs porteurs), terrassement, assainissement, pose de la charpente, de la toiture, travaux d’étanchéité, ravalement de façade structurel.

4. Le second œuvre : les aménagements prennent forme

Une fois la maison « hors d’eau, hors d’air », le second œuvre peut commencer.

  • Installations techniques (les réseaux) : Le plombier et l’électricien passent les gaines et tuyaux dans les murs et planchers. Les systèmes de chauffage et de ventilation sont aussi mis en place.
  • Isolation : L’isolation thermique et phonique est réalisée après le passage des réseaux et avant la pose des plaques de plâtre.
  • Cloisonnement et doublages : Le plaquiste intervient pour poser l’ossature métallique et les plaques de plâtre (« placo »).
  • Menuiseries intérieures : Pose des portes intérieures et de leurs huisseries.
  • Chape du sol : Si nécessaire, une chape est coulée pour préparer le sol.
Ancien papier peint et réseaux électriques/plomberie apparents avant la reprise complète du logement

5. Les finitions : la touche finale

C’est l’étape qui donne son aspect définitif à votre intérieur.

  • Préparation des murs et plafonds : Le peintre applique les enduits et ponce les surfaces.
  • Pose des revêtements :
    • Murs et plafonds : Peinture ou papier peint.
    • Sols : Parquet, carrelage, etc., posés après la peinture des murs.
  • Installation des équipements : Cuisines, meubles de salle de bains, sanitaires, luminaires.
  • Aménagements extérieurs : Jardinage, terrasse, etc.
  • Nettoyage de fin de chantier.

Certaines étapes sont des charnières où la coordination entre artisans est absolument primordiale. Mal les gérer, c’est s’exposer à des surcoûts et des retards importants.

POINT DE VIGILANCE N°1 : Plombier/Électricien AVANT Plaquiste.

  • La règle d’or : Tous les réseaux (gaines électriques, tuyaux d’eau, évacuations, gaines de VMC) doivent être passés DANS les murs, les plafonds et les planchers AVANT que le plaquiste ne vienne fermer les cloisons et les plafonds.
  • Risque si non respecté : Devoir casser des cloisons neuves pour passer un câble ou un tuyau oublié. C’est un surcoût, une perte de temps, et une source de frustration garantis.

POINT DE VIGILANCE N°2 : Peinture des plafonds/murs AVANT Pose des sols finis.

  • La règle d’or : On travaille toujours du haut vers le bas. Les travaux de peinture « humides » (projection, coulures) doivent être terminés (au moins les couches principales) avant de poser un parquet, une moquette ou un carrelage neuf.
  • Risque si non respecté : Endommager un revêtement de sol neuf et coûteux avec des taches de peinture indélébiles.

POINT DE VIGILANCE N°3 : Le carreleur et le menuisier/cuisiniste.

  • La règle d’or : La pose du carrelage au sol se fait généralement avant la pose des meubles de cuisine ou de salle de bain. En revanche, pour la faïence murale (crédence), sa hauteur et ses arrêts dépendent souvent des meubles et du plan de travail. Une bonne communication entre ces deux artisans est essentielle.
  • Risque si non respecté : Des meubles qui ne s’ajustent pas bien au sol, ou une crédence qui n’est pas parfaitement alignée avec le plan de travail.

Les erreurs de séquençage les plus fréquentes (et leurs conséquences)

Certaines erreurs reviennent sans cesse sur les chantiers mal planifiés. Voici les plus fréquentes, avec leurs conséquences concrètes pour que vous puissiez les anticiper.

ERREUR N°1 : poser le parquet ou la moquette avant la fin de la peinture

L’erreur : installer le revêtement de sol pendant ou juste avant les travaux de peinture, pour « gagner du temps ». Conséquence concrète : les projections et coulures de peinture tachent durablement le sol neuf. Il faut alors poncer ou remplacer le revêtement, ce qui représente plusieurs centaines d’euros de reprise et quelques jours de retard supplémentaires.

ERREUR N°2 : fermer les cloisons avant d’avoir vérifié tous les réseaux

L’erreur : laisser le plaquiste poser les plaques de plâtre avant que l’électricien et le plombier n’aient confirmé l’implantation définitive de chaque prise, interrupteur et point d’eau. Conséquence concrète : il faut rouvrir une cloison neuve pour ajouter un câble ou un tuyau oublié. Au-delà du surcoût de main-d’œuvre, c’est plusieurs jours de chantier perdus et une finition à refaire.

ERREUR N°3 : poser l’isolant avant la fin du tracé électrique

L’erreur : installer l’isolation thermique ou phonique avant que les gaines électriques ne soient toutes positionnées. Conséquence concrète : une gaine oubliée se retrouve noyée dans l’isolant. Il faut alors déposer une partie de l’isolation pour la récupérer, avec le risque d’endommager le matériau et de devoir en racheter.

ERREUR N°4 : faire intervenir le couvreur avant la consolidation de la charpente

L’erreur : poser une toiture neuve sans avoir traité au préalable les faiblesses structurelles de la charpente, notamment dans le bâti ancien. Conséquence concrète : il faut démonter la toiture fraîchement posée pour reprendre la structure. C’est l’une des erreurs les plus coûteuses du chantier, avec plusieurs semaines de retard et un surcoût qui peut représenter des milliers d’euros.

ERREUR N°5 : installer les meubles de cuisine ou de salle de bain avant la fin des sols

L’erreur : faire poser les meubles avant que le carreleur ou le parqueteur n’ait terminé le sol sous les futurs meubles. Conséquence concrète : les meubles doivent être déposés puis reposés, avec un risque de rayures ou de chocs sur des équipements neufs et coûteux.

ERREUR N°6 : peindre avant la fin du ponçage des enduits

L’erreur : appliquer la peinture alors que les travaux de plâtrerie et de ponçage ne sont pas totalement terminés dans la pièce ou les pièces voisines. Conséquence concrète : la poussière en suspension se dépose sur la peinture encore fraîche, obligeant à repasser une couche complète.

Quel budget prévoir pour chaque corps de métier ?

Au-delà de l’ordre des interventions, le budget est la question qui revient systématiquement. En 2026, une rénovation complète se situe globalement entre 400 et 2 500 €/m², et peut dépasser 1 000 à 3 000 €/m² pour une rénovation lourde avec reprise de structure. Mais ce chiffre global cache de fortes disparités selon les corps de métier. Voici les fourchettes de prix indicatives observées sur le marché du bâtiment en 2026.

Corps de métierTarif horaire indicatifPrix au m² ou au forfait
Maçon40 à 75 € HT/h45 à 125 €/m² pour les travaux courants (murs, chape, dalle) ; ouverture d’un mur porteur : 1 500 à 2 000 € (+ étude BET 650 à 1 650 €)
Plombier40 à 90 € HT/hRéseau eau complet d’une salle de bain : 1 500 à 3 500 € ; rénovation plomberie complète d’un logement : 1 900 à 6 000 € selon la surface
Électricien35 à 95 € TTC/h (moyenne 65 €)Rénovation électrique totale : 125 à 200 €/m² ; mise aux normes du tableau électrique : 300 à 1 500 €
Plaquiste35 à 45 € HT/h15 à 50 €/m² de cloison ou doublage
Peintre30 à 40 € HT/hEnviron 30 €/m²
CarreleurFacturation au m²30 à 60 €/m²
Menuisier35 à 60 € HT/hFenêtre PVC posée : 350 à 900 € l’unité ; porte-fenêtre PVC posée : 400 à 1 150 € l’unité

Ces montants sont des ordres de grandeur qui varient selon la région, la complexité du chantier et le niveau de finition. C’est justement pour éviter d’additionner des devis séparés et des incertitudes que le contractant général propose un prix global et garanti sur l’ensemble du chantier. Parlons de votre budget pour obtenir une estimation adaptée à votre projet.

  • Anticiper les imprévus : Prévoyez toujours une marge de temps (1 à 2 semaines par exemple) dans votre planning pour faire face aux aléas.
  • Communiquer de manière transparente et régulière avec tous les artisans. Fournissez-leur des plans et des schémas clairs. Rendez-vous régulièrement sur le chantier pour suivre l’avancement.
  • Investir dans des matériaux de qualité durable pour éviter d’avoir à refaire les travaux rapidement.
  • Assurer une bonne coordination : Certains travaux sont interdépendants ; la coordination est la clé pour éviter les temps morts et les conflits.
  • Documenter le projet : Prenez des photos avant, pendant et après les travaux. Conservez les notes des décisions prises et les procès-verbaux de réunions de chantier.
  • Ne négligez pas la réception des travaux : C’est une étape formelle importante qui vous protège.

Conseils de l’expert

  • Commandez vos matériaux sur-mesure dès la signature. Une cuisine, des menuiseries ou des équipements sanitaires sur-mesure demandent souvent 6 à 12 semaines de fabrication. Attendre le début du chantier pour passer commande, c’est le meilleur moyen de bloquer tout le planning en fin de projet.
  • Gardez une provision de 10 à 15 % en plus de votre budget prévisionnel. Ce n’est pas un aveu de mauvaise planification : c’est la réalité de la rénovation, surtout dans l’ancien, où l’ouverture d’un mur ou d’un plancher révèle parfois des surprises impossibles à chiffrer à l’avance.
  • Demandez les attestations d’assurance décennale et de responsabilité civile professionnelle avant de signer, pas après le premier incident. C’est un réflexe simple qui vous protège pendant 10 ans en cas de malfaçon.
  • Échelonnez les paiements selon l’avancement réel du chantier. Un acompte à la signature, oui, mais jamais au-delà de 30 %. Le solde se règle à la livraison, une fois les réserves levées : c’est votre levier de négociation si un désaccord survient.
  • Protégez les zones déjà terminées avant de faire entrer le corps de métier suivant. Un simple film de protection au sol ou une bâche sur un plan de travail fraîchement posé évite bien des mauvaises surprises quand un autre artisan doit encore circuler dans la pièce.

Orchestrer un chantier est un métier. Si vous ne vous sentez pas l’âme d’un chef de projet, plusieurs professionnels peuvent vous accompagner. Choisir la bonne formule dépend de vos besoins, de votre budget, et du niveau de sérénité que vous recherchez.

  • Si vous souhaitez une aide à la conception et au suivi, tout en gardant la main sur les contrats avec les artisans :
    • L’Architecte ou le Maître d’Œuvre est une bonne option. Il conçoit, vous aide à choisir les entreprises, et coordonne le chantier. Vous signez des contrats séparés avec chaque artisan. Vous êtes plus impliqué dans la gestion contractuelle.
    • C’est ce qu’on appelle une mission complète de maîtrise d’œuvre.
  • Si vous recherchez la simplicité avec un seul interlocuteur pour la réalisation :
    • L’Entreprise Générale du Bâtiment (EGB) peut être une solution. Elle regroupe plusieurs corps de métier et gère leur coordination.
  • Si vous visez une tranquillité d’esprit totale avec des garanties sur le prix, les délais et un seul responsable :
    • Le Contractant Général, comme Atelier Anaka, est la solution « clé en main » la plus complète. Vous signez un contrat unique qui engage l’entreprise sur un résultat final, à un prix et dans un délai convenus. Il prend en charge toute la complexité, de la conception (si souhaitée) à la livraison.

Comment éviter les « temps morts » entre les interventions des artisans ?

La clé est un planning détaillé et réaliste, établi en amont avec les délais d’intervention de chaque artisan. Un bon coordinateur (maître d’œuvre, contractant général) confirmera la disponibilité de chaque artisan bien avant la fin de l’étape précédente et saura anticiper les dépendances.

Quels sont les plus grands risques si l’ordre n’est pas respecté ?

Les risques principaux sont financiers (surcoûts pour refaire des travaux), temporels (retards en cascade) et techniques (malfaçons et dommages sur les ouvrages déjà réalisés).

Je gère mon chantier seul, sur quoi dois-je être le plus vigilant ?

Soyez extrêmement vigilant sur les interactions critiques (plomberie/électricité avant placo, peinture avant sols). Anticipez les commandes de matériaux pour ne pas bloquer les artisans. Assurez une communication constante entre tous les intervenants et formalisez les décisions par écrit.
